TIẾN ĐỘ MỞ BÁN DỰ ÁN
- Ngày 31/07/2025, kick-off và bắt đầu nhận booking giai đoạn 1 khu đô thị The Solia với khoảng 300 sản phẩm (trong tổng số 800 sản phẩm).
- Ngày 20/08/2025, dự án The Solia chính thức mở bán với giỏ hàng khoảng 300 sản phẩm đất nền với giá bán dự kiến 25 triệu/m2 (đã bao gồm VAT).
Như vậy khu đô thị The Solia chính thức mở bán khi đã sở hữu pháp lý hoàn thiện 100%, hạ tầng xây dựng, giao thông, điện nước và bàn giao nền kỹ thuật hoàn thiện 100%. Các tiện ích theo quy hoạch cũng đã khởi công và dự kiến hoàn thành đưa vào hoạt động khi kết thúc giai đoạn mở bán đầu tiên.

TIẾN ĐỘ XÂY DỰNG VÀ TRIỂN KHAI CÁC TIỆN ÍCH
- Ngày 06/06/2025, chủ đầu tư Solia Group hợp tác với Công ty xây dựng Văn Đạt khởi công xây dựng chuỗi tiện ích tổ hợp thể thao, hồ bơi và khu vui chơi trẻ em.
- Ngày 05/07/2025, khu đô thị The Solia tiếp tục tổ chức lễ khởi công các tiện ích còn lại của dự án.
- Ngày 07/07/2025, khu dân cư The Solia khách thành cổng chào và tổ chức ngày tham quan dành cho đại lý phân phối và khách hàng.
- Ngày 12/07/2025, Phòng khám đa khoa Tâm An sẽ chính thức được khởi công xây dựng để sớm đi vào hoạt động phục vụ cư dân.
- Ngày 23/07/2025, khai trương Sale Gallery.
- Ngày 27/07/2025, khánh thành tổ hợp thể thao và khu vui chơi trẻ em.
- Ngày 09/08/2025, khởi công các sản phẩm nhà phố thương mại (shophouse).
- Ngày 16/08/2025, khai trương hồ bơi Solia Pool Lounge ..
- Ngày 24/08/2025, khai trương công viên nhạc nước.
- Ngoài ra, tiện ích trường học trong nội khu dự án cũng đã được chủ đầu tư ký kết thỏa thuận với đối tác nước ngoài và dự kiến công bố trong thời gian sớm nhất.

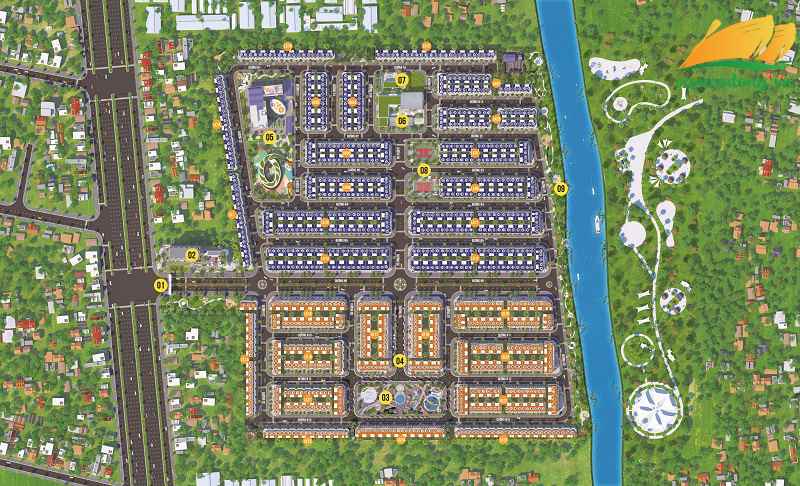

Một số hình ảnh về tiến độ xây dựng dự án




Như vậy với mặt bằng tiện ích đã được phê duyệt theo quy hoạch, toàn bộ 09 công trình tiện ích dự kiến thi công hoàn thiện và đưa vào khai thác phục vụ cư dân trong giai đoạn mở bán này, cụ thể bao gồm:
- Cổng chào dự án The Solia
- Trung tâm thương mại
- Quảng trường nhạc nước
- Phố đi bộ
- Trường quốc tế
- Chợ nội đô
- Bệnh viện đa khoa
- Khu phức hợp thể thao
- Công viên ven sông

Bất động sản Vàm Cỏ Đông nhận ký gửi – chuyển nhượng các sản phẩm đất nền tại dự án The Solia Bến Lức. Có nhân viên hỗ trợ tư vấn, tham quan dự án và thủ tục pháp lý 24/7 đến trọn đời dự án.
